Pylväsnostot ja johdintyöt käynnissä Kestilässä

ENP Power toimii pääurakoitsijana Kajaven 110 kV voimajohdon rakentamisessa Metsälamminkangas–Kestilä välillä.
13
elo
2024

Urakka alkoi syksyllä 2023 esisuunnittelun tarkastuksella ja pylväsperustuksien suunnittelulla. Marraskuussa 2023 pääsimme jo rakentamaan ensimmäisiä perustuksia ja samalla alkoi talviteiden rakentaminen. Talven aikana työmaalla on saatu pääosan perustuksista valmiiksi. Työmaan edellinen johdon turvallisuuskierros ajoittui perustöiden aikaan ja nyt tuli hieno mahdollisuus tutustua uusiin työvaiheisiin johdon turvallisuuskierroksella.

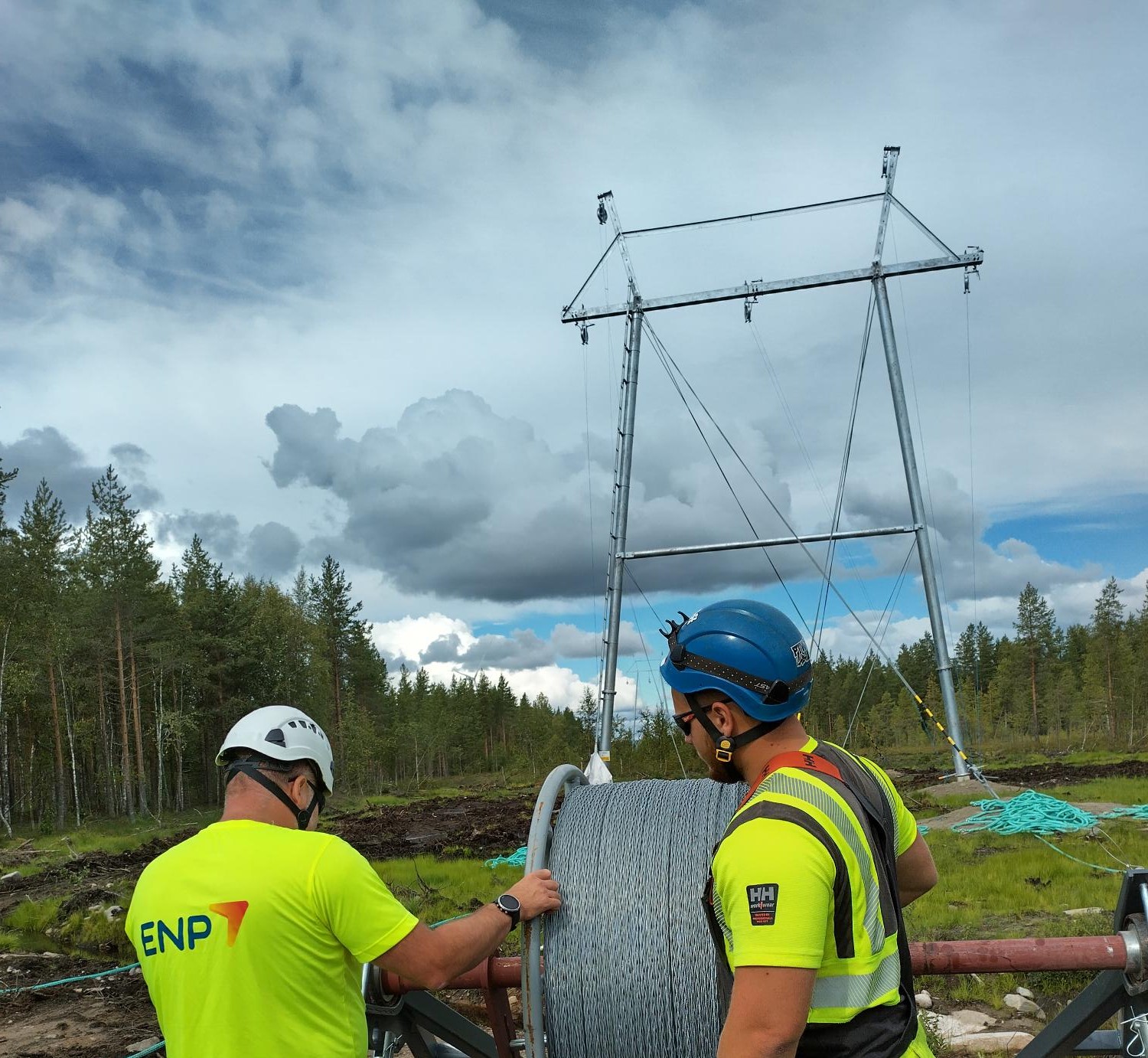

Tällä hetkellä työmaalla on käynnissä pylväskasausten viimeistelyt, pylväsnostot ja johdintöiden aloittaminen. ENP Power on investoinut omaan kireänävetokalustoon johdinten vedossa. Omat asentajat ovat työmaalla tekemässä johdintyöt.

Työmaalla on tehty kattavasti riskiarvioinnit, HSE-suunnitelma sekä oman työnvalvontaan laadunhallintakaavio. Sisäistä raportointiohjelmaa on kehitetty luomalla helppoja tarkastuslomakkeita raportointiin. Havaintoja käytetään myös kätevästi tapahtumien dokumentointiin.

”Pääurakoitsijan näkökulmasta työmaa on sujunut hyvin”, kommentoi Marko Elorinne (ENP Power toimitusjohtaja). ”Tilaajan kanssa yhteistyö on ollut toimivaa ja avointa. Ulkoisia häiriötekijöitä on tullut vastaan matkan varrella, esimerkiksi Punaisen meren terroristi-iskut, jotka pysäyttivät Suezin kanavan rahtilaivaliikenteen sekä Suomen satamien lakko. Olemme kuitenkin tehneet paljon töitä, jotta alkuperäisessä aikataulussa pysytään.”

”Kaiken kaikkiaan työmaata on hoidettu erittäin mallikkaasti ja turvallisuusasioilla on iso painoarvo”, kommentoi Marko Manninen (Kajaven käytönjohtaja/rakennuttajapäällikkö). ”Turvallisuushavaintoihin on reagoitu heti ja asiat laitettu kuntoon. Muutenkin turvallisuusasiat on käyty koko rakentamisketjun kanssa läpi huolellisesti. Perehdytysaineisto on ollut kattavaa ja selkeää. Kaikki nämä ennakkosuunnittelut ja ohjeistukset ovat auttaneet välttymään tapaturmilta. Lisäksi ENP on tehnyt sisäistä turvallisuustarkastelua aktiivisesti – mikä on ehdottoman hyvä asia.”

Voimajohdon tulee olla käytössä vuoden 2024 loppuun mennessä. ENP Power työskentelee kovasti päästääkseen tavoitteeseen luovuttaa työmaa etuajassa Kajavelle.
